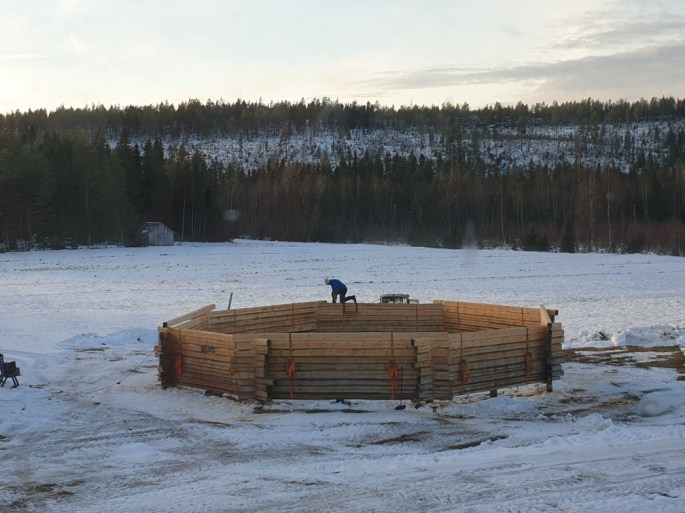

Det visade sig behövas ytterligare ett väggvarv före takstolarna kunde börja monteras🤔. Höjden på väggarna efter 18 varv är nu ca 370 cm. När väl takstolarna sitter på plats kommer jag även att behöva montera ett 19:onde varv för att väggen ska nå upp till samma höjd som takstolarnas överkant. Men detta sista varv blir troligen utan knutar.

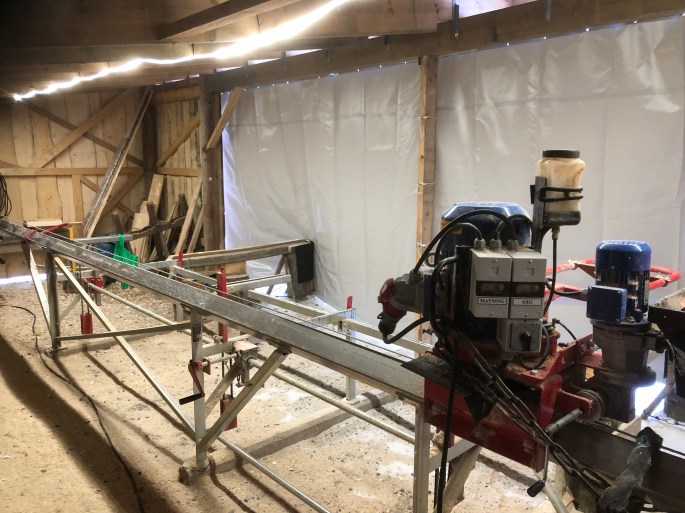

Efter diverse utprovningar och testning av nya arbetsmoment är nu även två takstolar av totalt 16 st på plats. Vinschen med sin ställning fungerar bra men det behövs ett spännband som ”mothåll” för att inte ett av järnen i ställningen ska böjas. Till våren kommer jag därför behöva ta ner och förstärka ställningen för att eliminera risken att en av svetsningarna bryts sönder. Jag kommer även att bygga en ställning runt centrumstolpen för att öka säkerheten vid arbetet med takstolarna.

Vi är nu i början av november och har ännu inte fått någon snö ❄️ i denna del av Norrbotten, vilket är ovanligt. Men den kommer med all säkerhet inom kort😃. Det är nu därför dags att avsluta timringsarbetet för i år och jag har ägnat de senaste dagarna åt att ”vinterställa” bygget.
När jag återupptar arbetet till våren blir fokus på att tillverka de återstående takstolarna och att bygga en lämplig och säker ställning runt centrumstolpen. Själva timringsarbetet kommer jag återuppta på allvar när snön ”släpper sitt grepp”…. vilket troligen blir i månadsskiftet april/maj.
Sammanfattningsvis är jag mycket nöjd med årets arbete! Jag har timrat fast ytterligare 9 väggvarv (=72 stockar), 10 åsar och 2 takstolar. Utöver detta har det varit en hel del arbete med ställningar mm som inte var aktuella för de 9 väggvarv jag timrade under förra året. Och som väl är har jag så här långt inte råkat ut för några incidenter eller olyckor🙏.
Under nästa år är ett mål att kunna genomföra en taklagsfest. Det som återstår före det blir fest är ett antal i sig stora delprojekt…. 1) Timra klart och montera takstolarna (14 st); 2) märka upp och montera ner hela timringen….. (178 väggstockar, åsar och takstolar); 3) flytta dessa i rätt ordning ut till Lappvikudden; 4) montera upp timringen…..; 5) bygga ställning för att möjliggöra bygget av tak; 6) bygga taket. Men blir det inte taklagsfest nästa år så får det bli året därpå😃🥂🎂🍾.
God jul 🎅🏻 och gott nytt år 🥳 så småningom!
