Inlägg

Loftgolv och dörr- & fönstersektioner på plats

I slutet av maj och början av juni har jag haft fokus på att montera loftgolvet och två dörr- & fönstersektioner.

För att kunna utföra dessa arbetsmoment har ställningar behövt rivas, diverse material flyttas, nya ställningar byggas upp och hål för dörr- & fönstersektioner i väggarna tas upp.

Utöver detta har jag preparerat den stålskiva på 100 x 150 cm som ska ligga mot golvet som underlag till den 2,5 ton tunga Tulikivi-kaminen som kommer att levereras från Finland i månadsskiftet juni/juli. Den rostiga ytan är nu slipad och målad med mattsvart färg som innehåller rostskyddsmedel.

Under sommaren ska elkabeln & vattenslangen grävas ner i vägen och ca 2 dm fyllnadsmaterial läggas ut på vägen. Längst upp ska ca 1 dm grus (0-16) läggas för att binda ihop och göra ytan hård. Detta är ett kommande arbete som jag planerat under denna period.

Till sist. Tulikivi-kaminen kommer att monteras (muras upp) i slutet av augusti av två murare från Finland. Så projektet rör sig framåt sakta men säkert steg för steg för steg….!👍🙏😃

Preparering av stålskivan som ska vara underlag till kaminen
Loftgolvet är här monterat och älghornet från morbror Göte sitter på sin plats
Öppnat upp för dörr- & fönstersektionen mot sydost
Under arbetet med att öppna upp flög ladugårdssvalorna ivrigt runt på utsidan av hålet och ville in i huset för att leta boplats…. Vid två tillfällen fick jag ”jaga ut” dem med en sopkvast… Av bl.a. det skälet (och regnrisk) plastade jag in de öppnade hålen i väggen tills det var dags för montering av dörr- & fönstersektionerna.
Här är dörr- & fönstersektionen mot nordost öppnad.
Det jobbigaste är att såga i stocken på längden. Det krävs pauser för både sågen och sågarn….😃
En dymling behöver slås i för att hålla ihop väggstockarna under fönstren. Här syns även den ställning som jag byggt på utsidan för monteringen av fönstersektionen och fönsterfoder.
På denna bild vill jag visa gåten och det uppsågade gåtspåret i väggstockarna. Gåtens funktion är att hindra väggstockarna från att glida isär från varandra då de blivit avkapade.
Och här är gåten infälld i gåtspåret. Det är viktigt att den passar perfekt, gåten får inte ”glappa” i gåtspåret. Gåten fästs endast med en skruv i den nedersta väggstocken. Längst upp ska det finnas en möjlighet för väggstockarna att sjunka ner utan att den översta väggstocken blir ”hängande” på gåten och gör att den separeras från den underliggande väggstocken. På bilden syns det ca 2,5 cm tomma utrymmet längst upp ovanför gåten.
Och här är gåtbrädan på plats. Den skruvas fast i gåten men inte i någon av väggstockarna. I gåtbrädan fäst dörr- & fönstersektionen. Sjunkmånen syns här längst upp på gåtbrädan. Hela denna konstruktion gör att väggarna kan fortsätta torka & krympa utan att dörr & fönster eller väggstockarna påverkas.
Här monterar snickarna Anton och Marcus en av dörr- & fönstersektionerna.
Dörr- & fönstersektionerna monterade ✅. Fotografiet är taget med vidvinkel så avståndet till taket/loftgolvet ser lite lågt ut.
Fantastisk solnedgång fotad från bastuns altan, kl 23:06 den 9/6 2025.

Förberedelser för montering av golv på loftet

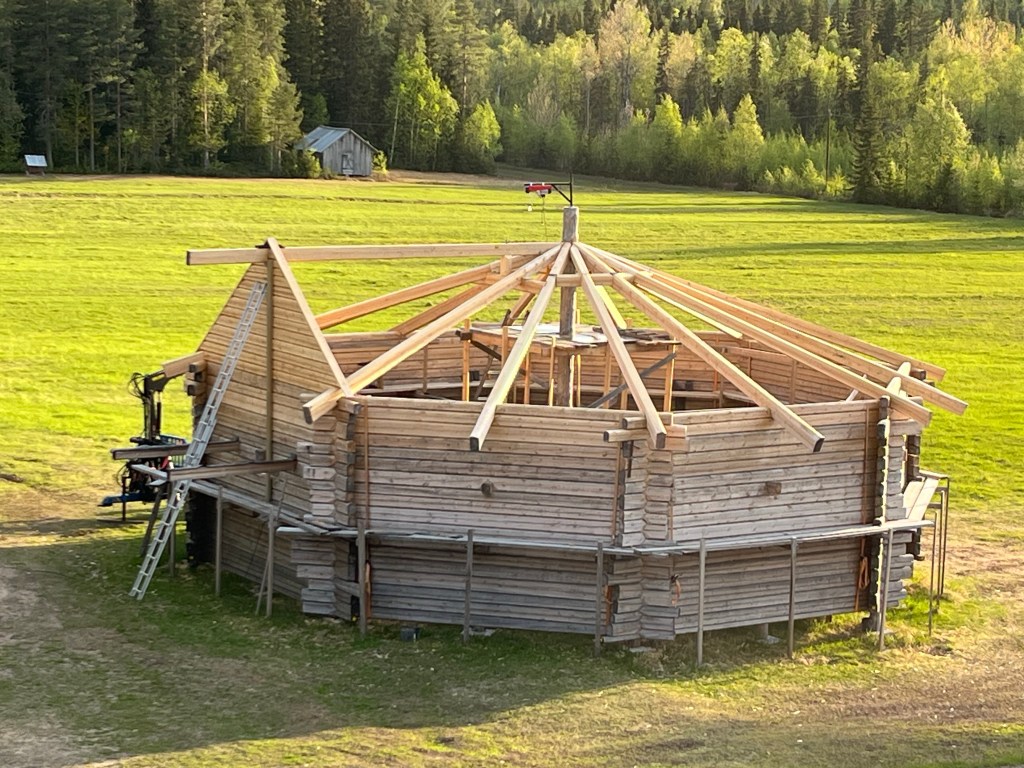

Det ska bli ett loft över halva logen, ca 50 kvm. Även loftets golv blir ett kilsågat furugolv. I början av april har jag jobbat med att förbereda läggningen av detta golv genom att komplettera de 7 åsar som är en del av stommen och som ska bära upp golvet. Dessa 7 åsar är 6,10 m långa och är i ena ändan fastsatta i ringen runt centrumstolpen och i den andra ändan går de ut genom ytterväggarna och avslutas där med en knut.

Jag har kompletterat med 18 åsar av varierande längd (mellan 0,8 och 5 m) så det är totalt 25 åsar som ska bära upp loftets golv. Dimensionen (höjd x bredd) på åsarna är ca 20 x 14,5 cm.

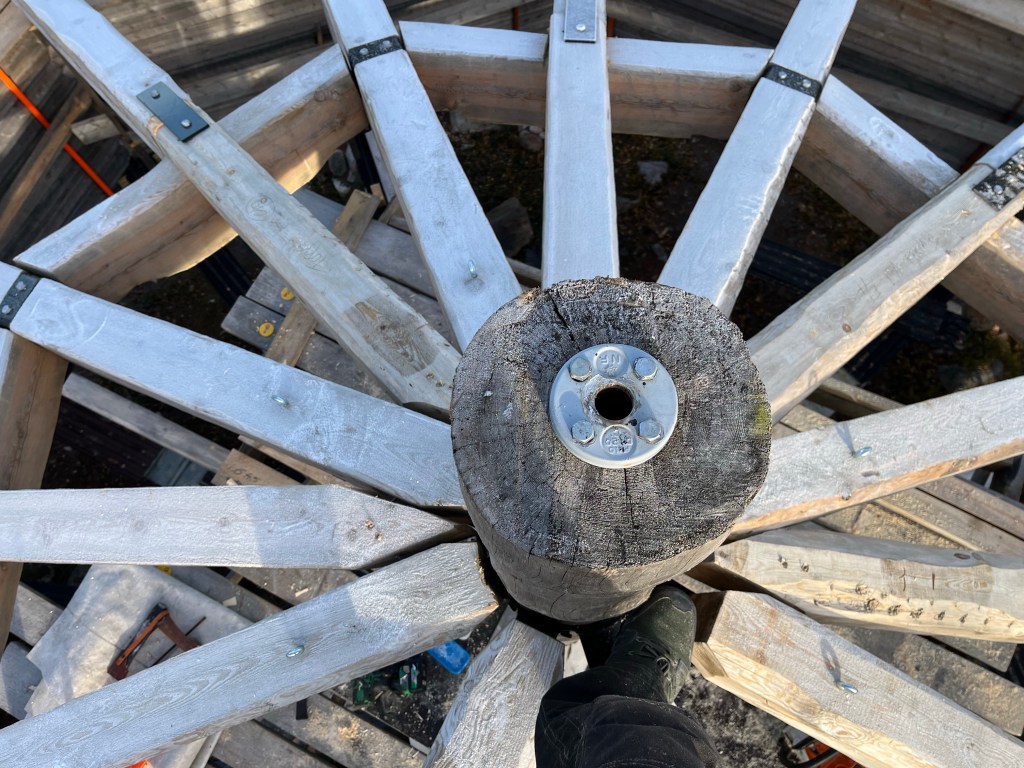

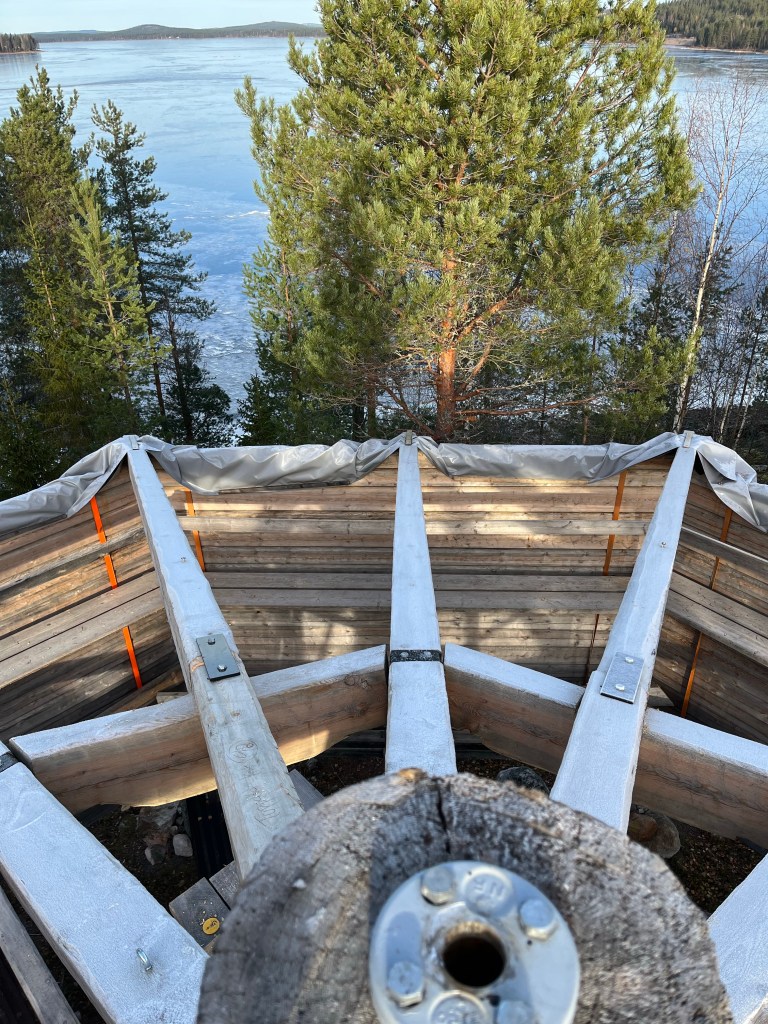

På denna bild syns metallringen runt centrumstolpen där de 8 åsar som går igenom ytterväggen är fastsatta.

Jag har även sågat klart de sista brädorna till takpanelen. Det blev totalt 192 st. Av dessa ska 12 st användas till dörr- och fönsterfoder.

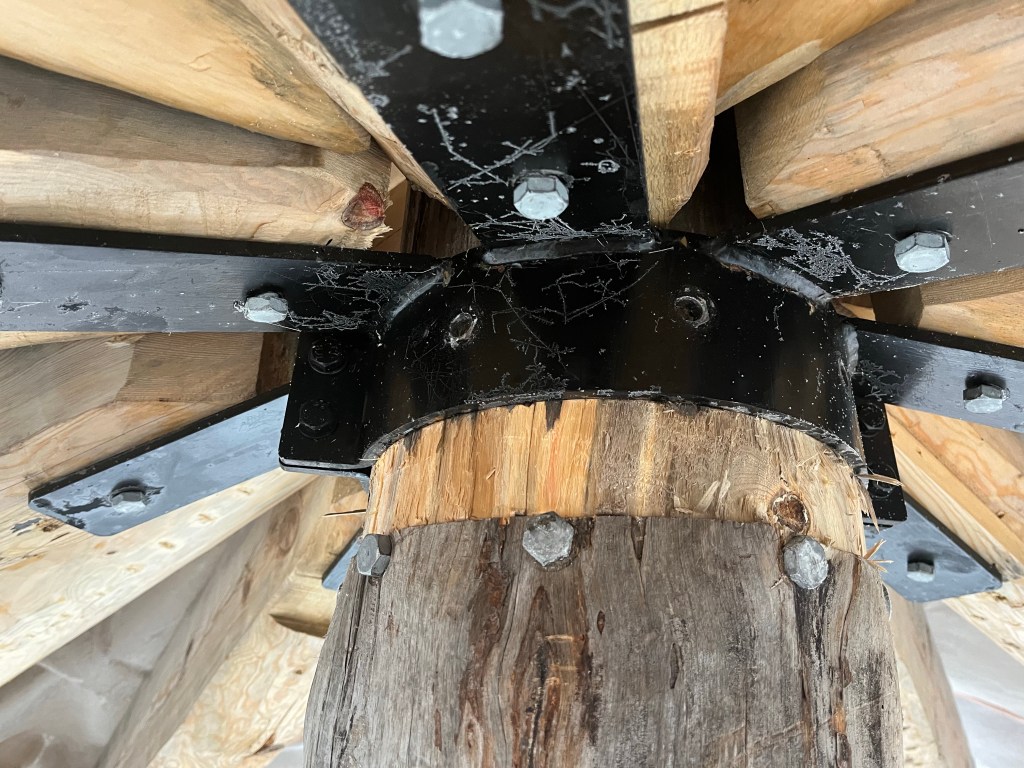

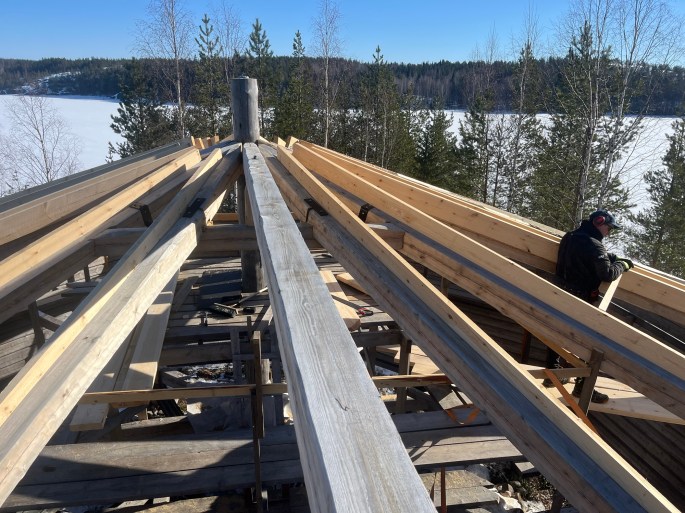

Denna ås är en av de längre och den fästs genom en s.k. ”kortling” i två av de åsar som fäster i centrumstolpen.
De kompletterande åsarnas ände anpassas med hjälp av bilyxan och bandkniven för att passa perfekt mot de åsar som fäster i centrumstolpen.
En av de kompletterande åsar som fästs med ett rejält järn i ytterväggens knut.
Ritning till det av Norrbottens mekaniska industri specialtillverkade järnet.

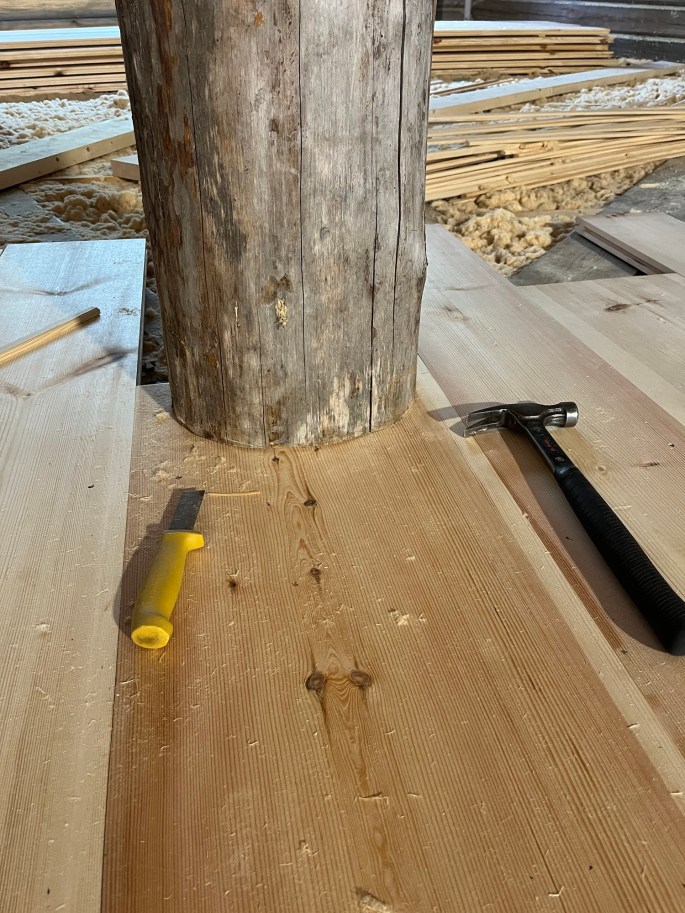

Samtliga kompletterande åsar fästs med en ekdymling i de åsar som fäster i centrumstolpen.
Borrning av hål där ekdymlingen ska slås in med handsläggan.
Denna lyftanordning har varit ett fantastiskt hjälpmedel! Det har gjort att jag har kunnat göra arbetet själv och kunnat undvika tunga och farliga manuella lyft.
Sågen har fått jobba hårt….
Totalt 192 panelbrädor sågade förvaras nu i traktorgaraget ”på tork” tills de ska monteras på sensommaren.
Solstormen härjar även i början av april….👍🙏♥️

Sågning av vildmarkspanel

Första veckan i mars var det så dags att påbörja sågning av vildmarkspanel till innertaket.

Innertakets totala yta är ca 110 kvm och jag har beräknat att det går åt mellan 120-130 panelbrädor. Men jag räknar med att såga ett antal i reserv för säkerhets skull. Så totalt ca 150 brädor kommer det nog att bli totalt.

Under den första veckan sågade jag totalt 110 brädor ur 17 rotstockar. Av dessa är ca 70% 24-30 cm breda och övriga något smalare. Jag tar nu en paus och kommer att fortsätta såga i månadsskiftet mars/april.

Ett tidskrävande moment är att ta bort barkkanten på varje bräda. Det gör jag med bandkniven (se bild) och man behöver vara noggrann för annars uppkommer det en brun missfärgning och merjobb när virket har torkat. Brädorna är 5,4 m långa och med bark på båda sidor blev det totalt 1188 m bark att ta bort….. 1,2 km…🤔

Jag tömde såghuset på spån vid två tillfällen under veckan och kärrade då ut totalt ca 60 skottkärror med spån och bark….😳. Jag har anlagt en ”kolsänka” på fastigheten genom att jämna ut en slänt med detta material istället för att elda upp det.

Virket är av högsta kvalitet med många helt kvistfria rotstockar.
En filmsnutt….
Lagring och torkning i traktorgaraget där temperaturen for torkningen kommer bli lagom (= inte för varmt) till sommaren.
Bandkniven är ett perfekt verktyg för att skala bort barken från brädkanten.
Lagring och torkning av brädorna i traktorgaraget. Bilden till vänster togs efter andra dagens arbete och den till höger efter 8 dagars arbete. Totalt 110 panelbrädor preparerade.
Bild från såghuset. Före och efter tömning av sågspån.
Traktorn är ovärderlig som arbetsredskap! Här med halvfylld skopa.
Jag använder mun- och nässkydd när jag sågar panelen. Bilden visar tydligt hur viktigt det är….
När jag lastade in panelbrädorna för lagring efter en dags arbete upptäckte jag detta imponerade norrsken 👍🙏♥️! I bildens mitt syns även de solpaneler jag låtit montera. Dessa producerar nu grön el👍.

Timmer till innertakpanelen

Jag har hämtat hem timmer av högsta kvalitet från skogen vid Stora Lappträsk. Det ligger ca 10 km från Västanfors så det är en liten bit att köra med traktor och vagn. Jag köpte timret av Thomas Johansson och det blev totalt fyra lass att hämta.

Under mars 2025 räknar jag med att såga vildmarkspanel av timret till logens innertak. Jag har sågat vildmarkspanel tidigare till bastuns innertak. Denna gång ska taket monteras stående och jag planerar även att låta hyvla den synliga sidan av panelen.

Här är jag ute i ”storskogen” och lastar timret.
Här lastar jag av så att jag enkelt kan lyfta fram stockarna till såghuset.
Alla fyra lassen på plats. Såghuset i bakgrunden.
Bra kvalitet. Rotstockarna är nästan helt kvistfria.
Relativt tätvuxna med bra kärna.
Detta är den vildmarkspanel jag sågade till bastuns innertak år 2021.

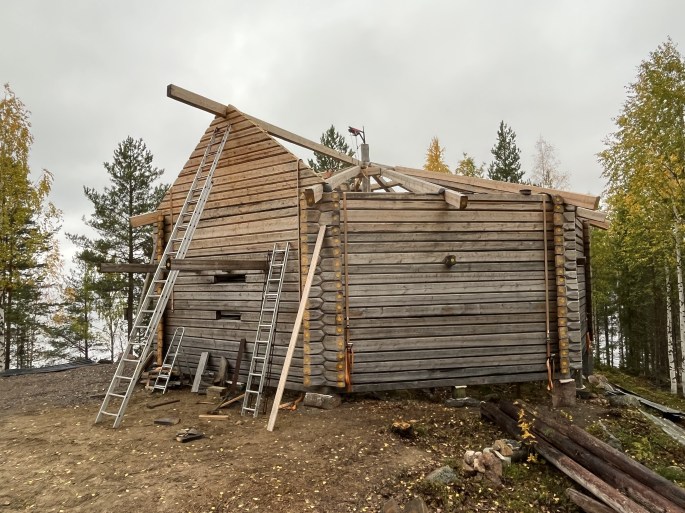

Innertaket i bastun är byggt med liggande vildmarkspanel. I logen ska panelen hyvlas och monteras stående.

Montering av gåtar, gåtbrädor och fönster

Jag har beställt fönster och dörrar från Lindbloms Snickeri i Alfta Hälsingland. Jag var i Alfta i början av oktober och passade då på att göra ett studiebesök på Lindbloms. Det är ett rejält hantverk där man gör fönster i äldre stil med noga utvalt kärnvirke från Hälsingland.

Balkongdörr under produktion.
Fönsterramar med spröjs.
Ett av de tre glasen är här monterade.
Bild på det handtag jag valt.

Här är de tre breda fönstersektionerna lastade för transport de 82 milen mellan Alfta och Västanfors. Två av de tre sektionerna innehåller en balkongdörr.

Jag har tagit upp hålet i väggen för pardörren (som jag får till våren) och en av de tre breda fönstersektionerna. Det arbetet är inte bara att såga upp hålet utan även att montera gåtar vars funktion är att säkerställa att stockarna i väggen inte ”kalvar”. Med kalva menas i detta sammanhang att väggstockarna vid sågsnittet separeras från varandra p.g.a. spänningar i stockarna. På bilderna nedan visas montering av gåtar och gåtbräda. Det är viktigt att gåtarna blir täta/trånga då fönstren/dörrar inte skruvas i väggstockarna utan endast i gåtbrädan. Om gåtarna inte tränger ordentligt kan fönstren och dörrarna upplevas lösa och ”skramla”.

Här har jag sågat upp och huggit ut hålet för gåten med stämjärn.
Här är gåten infälld och på plats. Den skruvas inte i väggstockarna utan är lös för att väggstockarna ska kunna sjunka ihop utan att de separeras av gåten.
Som sista moment skruvas en gåtbräda (45×145 mm) fast i gåten. Fönstret/dörren fästs i gåtbrädan.
Längst upp lämnar jag plats så att väggstockarna kan sjunka en del utan att fönstret/dörren påverkas.

Fönstrena levererades i förra veckan och i måndags monterade vi den första sektionen. Det var viktigt att få den på plats för att underlätta arbetet inomhus under vårvintern genom att få in naturligt dagsljus i huset.

Den första fönstersektionen monterad👍🙏.
Med en fin utsikt över Kalix älv.
Marcus och Anton lyfter, under stånk och stön, det tredje fönstret på plats.

Byggnation av en stödmur i huggen sten!

Jag har samlat på mig en del huggen sten för att bl.a. göra en stödmur mot norr. Detta för att skapa ett lite större utrymme för en grillplats med utsikt mot norr där solen går ner under sommartid. De flesta huggna stenarna har jag fått tag på genom min vän Åke Hellström i Bjumisträsk.

Hämtar huggen sten hos Åke i Bjumisträsk (ca 6 km från Västanfors).
Här har jag påbörjat byggandet. Det visade sig vara ett mycket tidskrävande arbete att komma i rätt position med traktor och vagn. Mycket backande med traktorn men det går till slut….😄
Första steget var att göra en grusbädd som underlag.
Snön kom under arbetet…. Men det funkar bra att jobba ändå.

Höjden är nu på rätt nivå i mitten men det återstår att lägga en del ytterligare sten på plats. Och att hitta lite tunna platta stenar av olika storlek för att få en jämn avslutning på stödmuren. Fortsättning på detta arbete får vänta till försommaren 2025.

Plåttaket klart!✅

Leif Almqvist har idag slutfört arbetet med yttertaket i bandtäckt plåt. Leif har gjort ett otroligt gediget och vackert arbete som jag är mycket imponerad av och nöjd med! Själva avslutningen runt centrumstolpen är nog det mest imponerande plåtarbete jag har sett. Där möts nio taksektioner och de ska sammanfogas på ett sådant sätt att inget vatten kan läcka in. Det är ju ett åttakantigt hus men det blir nio taksektioner beroende på att en vägg har en gavelspets. Och dessutom ska ventilationsventiler ordnas så att luft kan släppas ut inifrån byggnaden. Och helst ska det se snyggt ut också….

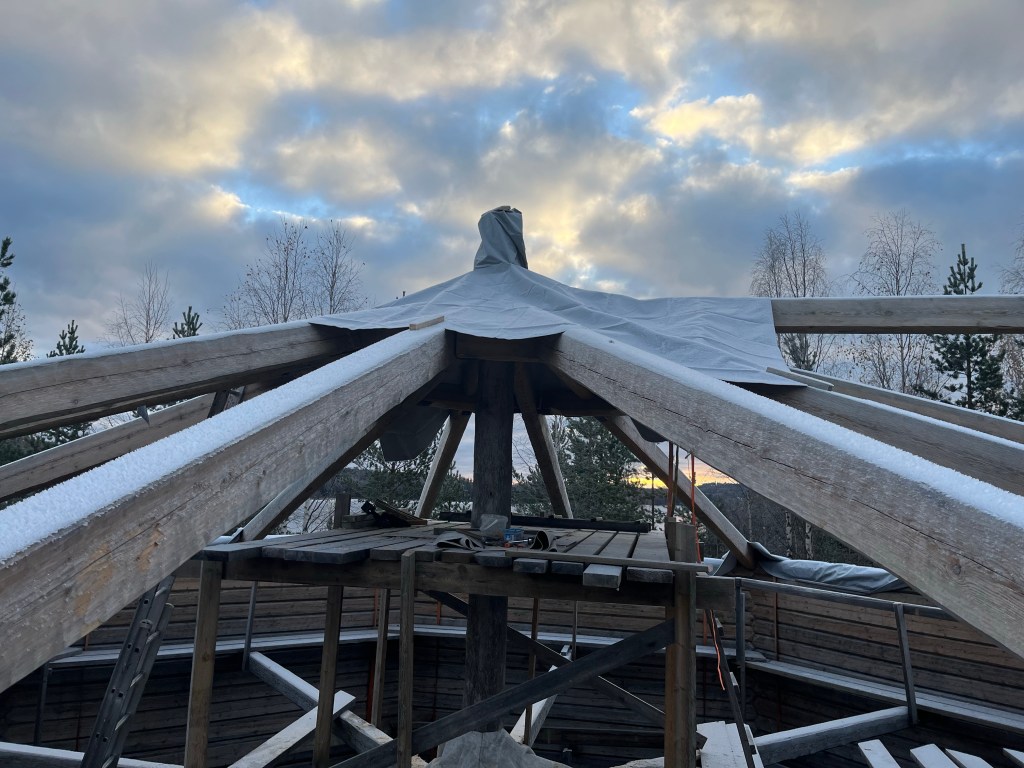

Leif har här snickrat en åttakantig avslutning som ska fästas runt centrumstolpen. Därefter ska den kläs med takpapp och plåt som ska fogas ihop med de nio taksektionerna.
Här har Leif fäst sin träkonstruktion och klätt den med underlagspapp och påbörjat plåtarbetet.
Det krävdes en hel del funderande för att komma fram till hur konstruktionen ska göras.
Här är avslutningen och hela takjobbet klart ✅ ! Så snyggt👍🙏. Notera luftventilen på höger sida. Det finns även en på den motstående sidan.
Här syns det vackra taket med stos för skorsten, avslutningen runt centrumstolpen samt hängrännor och stuprör.

El och vatten….!

Jag har även satt igång med arbetet att dra ut el och vatten till Lappvikudden från bostadshuset. Det är ca 250 m ut till udden.

Jag passar även på att göra en solpanelsanläggning för att minska elkostnaderna och bidra till den gröna omställningen. Vi har monterat markbaserade solpaneler i perfekt sydläge i kanten av åkern.

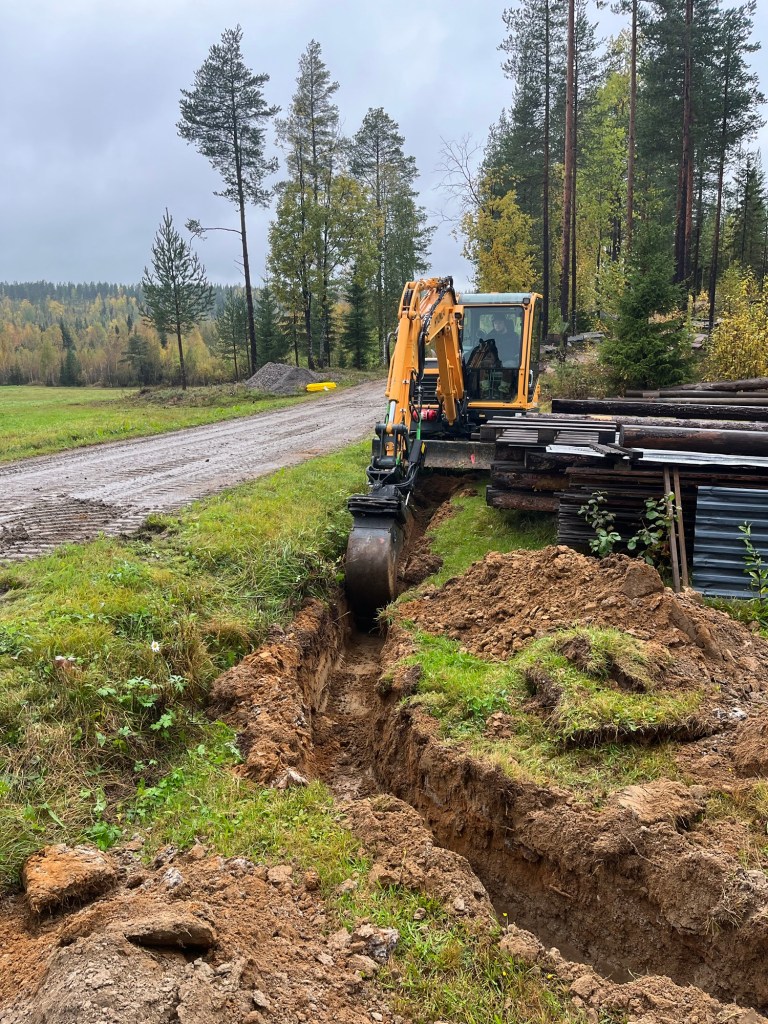

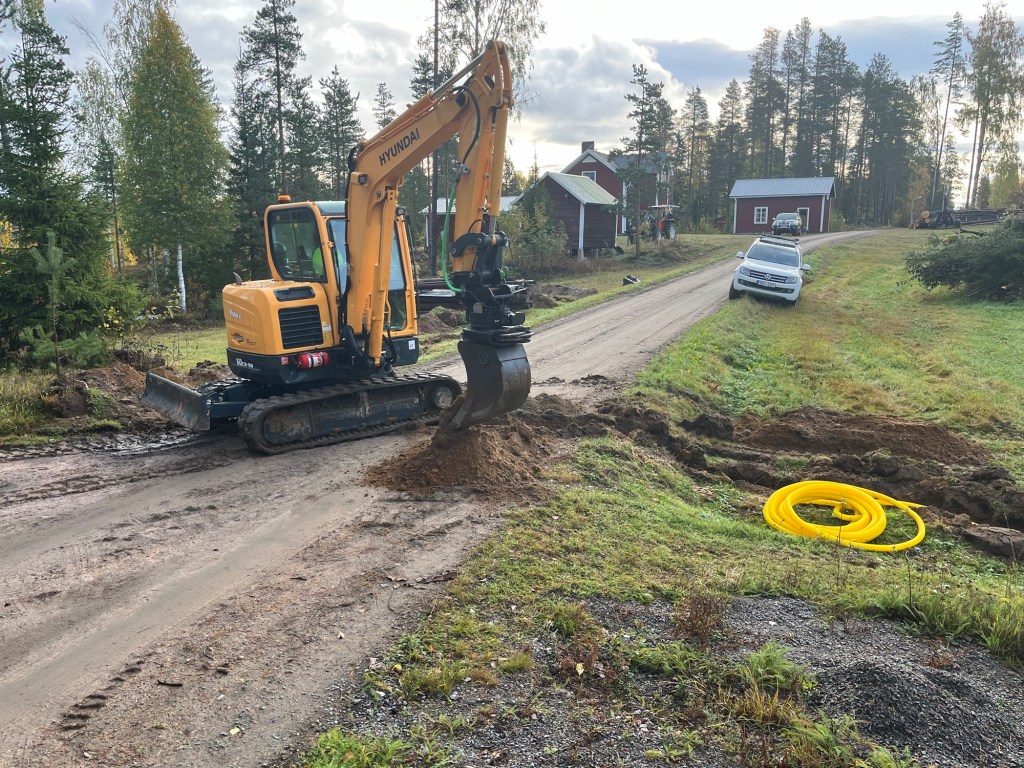

Här gräver Oskar en kabelgrav för el och vatten.
Vägen grävs av en kort stund för att lägga ett rör över till den andra sidan där solpanelerna ska monteras.
I åkerkanten bakom grävmaskinen och grushögen ska de markbaserade solpanelerna monteras.
Här är stativet uppsatt och solpanelerna monteras.

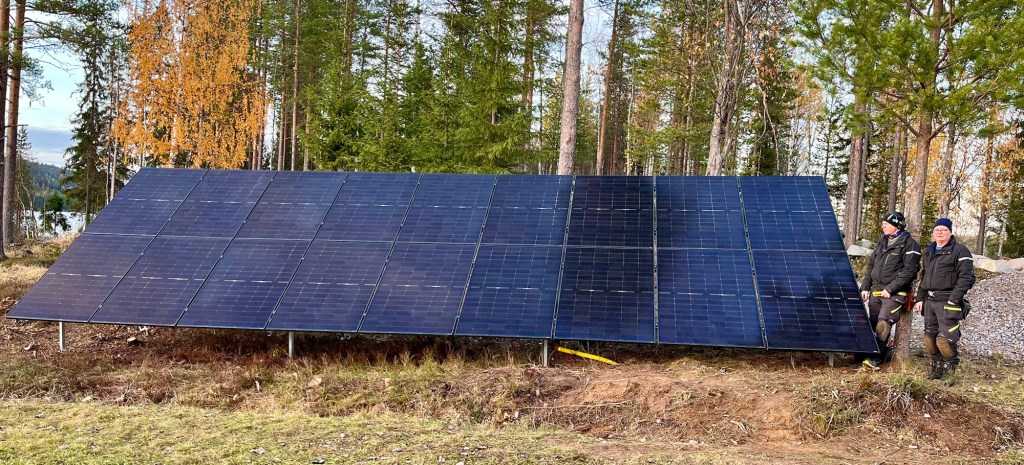

Klart ✅! 18 paneler monterade av Oliver, Peter och Patrik på Electrolegio.
Jag kommer att komplettera med ytterligare 18 paneler framåt våren 2025.

Golvet på plats!

Nu är golvet på plats och även skyddat av masonitskivor. Monteringen av golvet är ”provisorisk”. Det betyder att golvet ska kunna lossas och ”knackas” ihop till försommaren om det torkat så mycket att större springor mellan planken uppstått.

Golvplankorna levererades från Åttersta såg på försommaren och jag fick förvara dem i Knut Enströms stora garage i grannbyn Bondersbyn. Vi spände ihop dem med kraftiga spännband för att undvika att de ska vrida sig under torkprocessen.
I början av september var det dags att börja hämta de långa golvplankorna. Det blev totalt fyra lass med en lånad extra lång släpvagn. Det blev mycket bärande för mig och Emil Lindgren…..
Jag öppnade upp ena väggen lite grann för att få in ljus under arbetet med golvet. Tre väggstockar sågades bort. I fotot kan man se bredden på det kommande fönsterpartiet. Höjden är här drygt 60 cm men ska bli 140 cm när fönstrena monteras.
Jag tillverkade en mall för att kunna såga golvplanken efter stolpens form.
Här sågar Emil Rönnbäck bort en bit i botten av centrumstolpen så att golvplanken kan föras in en bit i stolpen.
Första plankan på plats!👍
Snygg inpassning!👍
Här har vi kommit en bit på vägen….
Och här har vi kommit lite mer än halvvägs då vi börjat på den andra sidan av centrumstolpen.
Och här är hela golvet monterat. Hela golvet är täckt och skyddat med masonitskivor. Till våren ska golvplankorna på loftet och ett innertak monteras så golvet behöver skyddas mot ev. nedfallande saker.

I slutet av september var golvet täckt med masonitskivor och alla golvplankor till loftet på plats och fastspända för att undvika att de vrider sig….👍😁. Längst upp i högen har vi lagt lister.

Golv- och takarbete samt studiebesök

Nu är vi klara med allt underarbete för att kunna börja lägga det kilsågade furugolvet. Men det har varit ett betydligt större jobb än jag förväntade mig. En stor anledning till detta är att vi bygger ett åttakantigt hus & golv med en mängd olika vinklar och hörn…. En annan är att golvytan är över 100 kvm. Jag har fått mycket fin hjälp av Emil Lindgren i detta arbete.

Parallellt med detta har Leif Almqvist jobbat med plåttäckningen av taket. Även detta är ju ovanligt komplicerat pga den åttakantiga konstruktionen i kombination med en gavelspets. Men det går stadigt framåt och blir väldigt fint!

Emil studerar det gedigna arbetet…👍🙏😃
Den sista trossbottenskivan av totalt 85 st sätts på plats.
På denna video syns golvbjälklagets många vinklar och hörn.
Här hämtar vi lösullsisolering hos Norrbottens miljöisolering i Luleå.
Christian på företaget visade att isoleringen inte går att antända ens med en gasolbrännare…..👍
Avlastning i Västanfors av totalt 46 paket lösullsisolering. Sista biten ut till bygget på udden fraktade vi paketen med hjälp av traktor och fyrhjuling.
Vi fick låna en maskin för att blåsa ut isoleringen. Även detta var ett omfattande arbete där munskydd är ett viktigt skydd.
Jag fick jobba som ”sprutare”….. och
…. Emil som ”påfyllare” av blåsmaskinen….
Leif Almqvist jobbar med takplåten. Det blir som synes bandtäckt plåttak.
Här syns även en del av gavelspetsen.

Vi har även hunnit med ett ”större” studiebesök under augusti. Det var en grupp ungdomsvänner till Gösta Jonsson som kom förbi den 24/8. De har varit runt och tittat på sevärdheter under en helg och givetvis fanns projekt Lappvikudden med på programmet….👍😃. Vi genomförde en rundvandring och jag berättade om bakgrunden till projektet och det pågående bygget. Det var roligt och det kom många frågor att besvara!😃👍
